河北土钉注浆浅谈土钉墙与挂网喷施工艺

发布日期:2018-05-22  文章来源:www.yuqianyantu.com  作者:保定宇乾岩土

基坑边坡支护过程中,使用土钉墙+挂网喷施工工艺的项目非常多,下面就让保定宇乾岩土工程对这两种施工工艺进行一下简单介绍。

一、土钉墙施工工艺

1、土钉墙施工工艺流程

土钉墙施工主要分四步,具体为:

1)第一步为挖土、修坡。挖土应注意土方的放坡系数,一般土钉墙的放坡系数为0.3~0.7;修坡主要目的将坡面整理平整,并且按照设计修正放坡系数。

2)第二步为成孔、插筋、注浆。成孔使用人工洛阳铲成孔,孔径为100mm,孔内注水灰比为0.5的水泥净浆,水泥使用P.S.A32.5水泥;插筋为孔内放入钢筋,一般选用HRB335直径18mm钢筋,钢筋长度根据设计选取。

3)第三步为挂钢筋网、喷混凝土。钢筋采用直径6.5mmHPB300钢筋,钢筋网格间距15~30cm,一般间距选取20cm;混凝土采用C20强度喷射混凝土,喷射厚度为100mm。

4)第四步为进行下步挖土、修坡,重复以上动作,直至基坑槽底。

2 土钉墙施工工艺要求,土钉墙的施工流程应符合下列规定:

1)开挖工作面,修整边坡→安设土钉(包括成孔、插钢筋、注浆)→绑扎钢筋网,加强筋、土钉同加强筋焊接、加垫块→喷射第一层砼,厚度为50mm→喷射第二层砼至设计厚度→设置坡顶,坡面和坡脚排水措施。

2)基坑边坡应分段分层开挖,每次超挖深度不得超过0.8~1.0m,边开挖,边人工修整边坡,边喷射砼,人工修整坡时,坡面不平整度不大于20mm。

3)喷射砼应分段分片依次进行,同一分段内喷射顺序应自下而上,一次喷射厚度为50mm,喷射时,喷头与受喷面应垂直,宜保持0.6~1.0m的距离,喷射手应控制好水灰比,保持砼表面平整、湿润光泽,无干斑或流淌现象。

4)喷射砼终凝2h后,应进行养护,根据现场实际情况可适当调整。面板砼强度等级不低于C20,砼最大骨料不大于1.5cm,喷层厚度8~10cm。同时,土钉墙面板应在基槽上口处向外翻边1.0m。

5)钢筋上每2.0m设置一个定位器,以确保钢筋在孔内居中,土钉端头预留出坡面15cm;常压重力式灌浆,浆体强度不低于20MPa,灌浆材料为水泥浆;喷射砼中的钢筋网应调直除锈,钢筋与坡面间隙宜大于20mm,钢筋网应与土钉和加强筋连接牢固,喷射砼时钢筋不晃动。

6)土钉钢筋使用前应调直,除锈,注浆材料宜用0.45~0.55:1的水泥净浆。

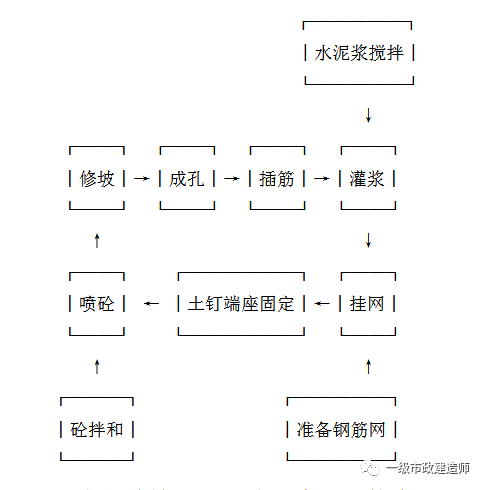

土钉注浆

3、原材料要求与配比

1)水泥为P.S.A32.5MPa水泥,应有出厂合格证,砂为细砂、中砂或中粗砂,豆石或石屑粒径小于15mm,不能使用含有活性二氧化硅的石料;

2)根据现场实际情况,对于需要速凝剂的区域,其掺量由试验确定,一般地初凝时间不大于15min.,终凝时间不大于20min.;

3)钢筋应有出厂合格证、原材料试验报告;

4)材料进场后及时送检,并及时报验。

5)常规C20石屑混凝土配比为:水泥:砂:石=1:2:2。

二、挂网喷施工工艺

挂网喷施工与土钉墙面层施工相似,挂钢板网,喷30~50mmC20混凝土。

挂网喷施工主要分四步,具体为:

1)第一步为挖土、修坡。挖土应注意土方的放坡系数,一般挂网喷的放坡系数为大于0.75;修坡主要目的将坡面整理平整,并且按照设计修正放坡系数。

2)第二步为挂网,网片采用钢板网,在钢板网上钉丁字筋,丁字筋采用直径18mmHRB335钢筋,间距2.0~3.0m,长度一般为1.0m。

3)第三步为喷混凝土。混凝土采用C20强度喷射混凝土,喷射厚度为50mm。

4)第四步为进行下步挖土、修坡,重复以上动作,直至基坑槽底。
